Электроэнергию с БелАЭС выдадут в сеть в конце 2019 года
Электроэнергию, получаемую на первом энергоблоке Белорусской атомной электростанции, выдадут в сеть в ноябре-декабре следующего года. Об этом рассказал 28 марта представителям СМИ из Беларуси и России начальник реакторного цеха БелАЭС Александр Канюка.

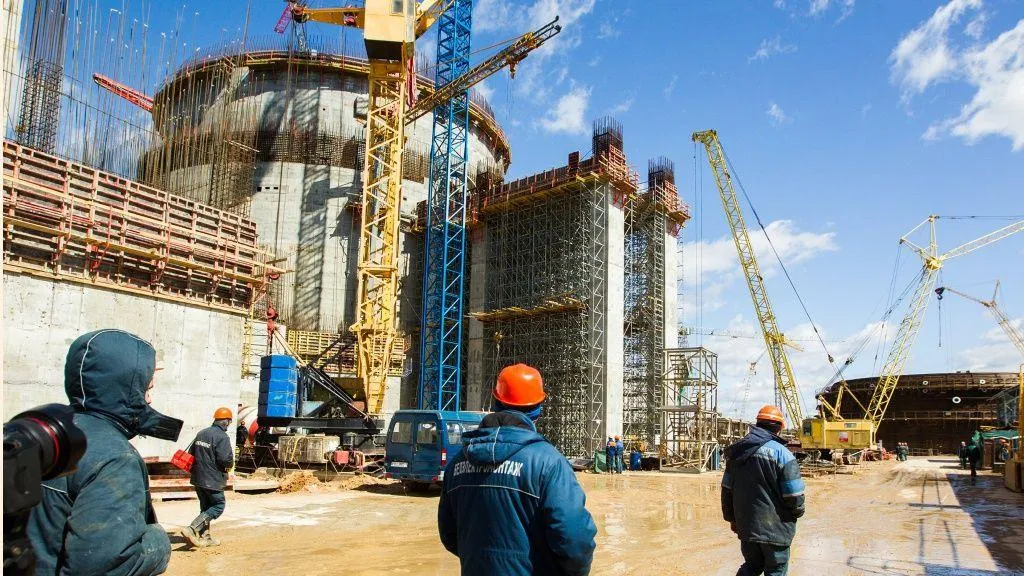

На сегодняшний день на первом блоке идут монтажные работы. Их завершенность составляет 90%. «Все основное реакторное и турбинное оборудование установлено, начинаются послемонтажные промывки», – отметил Александр Канюка. Летом 2018 г. на Белорусской АЭС в Островце (Гродненская область) приступят к гидравлическим испытаниям с циркуляционной промывкой.
Готовность первого энергоблока составляет 75-78%, второго – около 50%. Старший вице-президент по российским проектам АО ИК «АСЭ» (компания-генподрядчик строительства БелАЭС) Сергей Олонцев рассказал, что было сделано на стройке с марта 2017 г.
«Если год назад мы только приступали к специальным тепломонтажным работам, теперь они идут полным ходом. На первом блоке смонтировано все тяжеловесное оборудование. Это корпус реактора, парогенераторы, главный циркуляционный насос, главный циркуляционный трубопровод. Сейчас ведется монтаж аварийных систем», – пояснил Олонцев.
Ведется строительство электротехнических объектов, скоро будет введено комплектное распределительное устройство. На блоке №2 идут строительные работы, смонтирован корпус реактора, парогенераторы, узлы главного циркуляционного трубопровода – в ближайшее время приступят к его сварке. Начался монтаж турбины.
Представитель генподрядчика заявил, что расхождение между пусками первого и второго блока составит по приблизительным оценкам около 6-8 месяцев. На возведении БелАЭС на данный момент трудятся почти 7 тыс. человек. По словам пресс-секретаря Министерства энергетики Беларуси Жанны Зенькевич, на сооружении атомной станции задействована 41 подрядная организация (23 белорусских и 18 российских).
